設計時程與規劃


我們的設計專案里程碑(Milestone)節點如下:

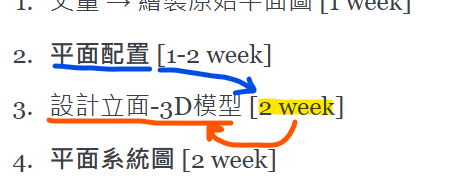

  1. 丈量 → 繪製原始平面圖 / 1 week
  2. 平面配置 / 1-2 week
  3. 設計立面-3D模型 / 2 week
  4. 平面系統圖 / 2 week
  5. 櫃內配置、設備(衛浴、廚具) / 1 week
  6. 材料看樣 → 材料表,渲染圖 / 2 week
  7. 報價單 / 1 week
  8. 完整施工圖 / 2 week


整個設計專案週期大約需要2-3個月的時間,在這段時間中,我們會非常仔細的跟你討論所有生活的細節。

.

1-8項的階段過程是有順序性的,前一項工作定案後,下一個項目後方是到這個階段所需要的時間。



Ex 舉例來說:平面配置「定案」→ 2周後,會完成設計立面模型;


  1. 每個階段會花多久時間定案則很看雙方的默契,我們沒有對客戶限制修改的次數,在同一個階段中你可以充分的思考各種可能,無限制的與我們做討論,修改到滿意為止;不過一旦這個階段定案邁入下個階段後,我們不希望你們再回頭做修改(因為圖面是一環扣著一環,回頭修改將會酌收費用)。

  2. 渲染圖為重要的設計/施工依據,我們設計服務內容有包含定案設計方案的一套渲染圖,渲染圖更能表現出空間比例與設計氛圍。工程完工後,成品需與渲染圖十分相似才是。不過,渲染圖不能拿來當作顏色對色依據,顏色還是要以材料樣品實體為準。

  3. 報價之後,我們會根據定案的施作內容繪製施工圖,通常我們會在施工圖繪製過程中同步準備開工事宜,或進行一些工程的前置作業(保護或拆除工程)。

  4. 我們的設計服務包含家具配置的建議,通常會在施工階段提供家具建議書做為家具挑選的參考(尺寸、樣式)。


.


以上是關於設計時程與規劃的說明,請充分預留時間,好好享受對焦設計的過程,相信這會是很值得付出的一段討論時光!
